Circulation sur chantier : 10 points pour réduire les risques
La circulation sur chantier doit permettre aux équipes, aux livreurs et aux engins de se déplacer sans se mettre en danger. Découvrez comment organiser les parcours, les zones de travail et les stockages, puis maintenir ces dispositions au fil des travaux en Côte d’Ivoire.
À découvrir sur IMMOBAT
Pour compléter votre lecture, consultez notre dossier Sécurité chantier.
Une circulation sur chantier bien organisée contribue à limiter les chutes, les heurts et les collisions. Elle repose sur la séparation des flux, des accès praticables et une coordination régulière. Voici dix points pour structurer les espaces d’un chantier en Côte d’Ivoire, à adapter à ses activités, à son terrain et à son avancement.
1. Définir les zones sur un plan d’installation
Préparez un plan adapté à la taille du chantier et à ses différentes phases. Repérez les accès, les cheminements piétons, les voies des engins, les livraisons, le stockage, les postes de travail et les déchets. Positionnez aussi les locaux du personnel et les moyens de secours.
Le nombre de zones n’est pas fixé à six : il dépend des activités. Le plan doit rester compréhensible, accessible aux intervenants et mis à jour lorsque les emprises changent. Pour replacer cette préparation dans le calendrier, consultez les étapes clés du gros œuvre.

2. Séparer les piétons et les engins
Prévoyez des parcours distincts et une séparation physique adaptée chaque fois que possible. Réduisez les croisements, les manœuvres et la présence de personnes à pied dans les zones d’évolution des engins. Les traversées nécessaires doivent être identifiées, visibles et organisées.
Un sens unique peut limiter les marches arrière lorsque l’espace le permet. Un seul accès commun aux camions et aux piétons n’est pas une règle de sécurité universelle. Adaptez les accès, les largeurs, les vitesses et les zones de manœuvre aux véhicules et aux contraintes du site. Les alarmes et vêtements visibles complètent l’organisation sans supprimer les angles morts.

3. Positionner la bétonnière et préparer les livraisons
Installez les équipements sur un support stable, compatible avec leur fonctionnement et leur notice. Organisez les approvisionnements et l’évacuation du mélange pour éviter d’occuper les voies de passage. Prévoyez un espace de travail qui limite l’exposition des personnes aux projections et aux parties mobiles.
Planifiez les livraisons : créneau, accès, point d’attente, déchargement et interlocuteur. Avant une manœuvre, vérifiez que la zone est dégagée. Si la visibilité est insuffisante, prévoyez un guidage organisé par une personne formée, avec des consignes comprises du conducteur et une position sûre.

4. Stabiliser le stockage des matériaux
Le rangement doit tenir compte du sol, de la stabilité des piles, des modes de manutention et des limites du fabricant. Un empilage visuellement droit ne suffit pas à garantir sa stabilité. Vérifiez aussi les charges admissibles lorsqu’un stockage est prévu sur un plancher.
Protégez le ciment de l’humidité et stockez les produits dans les conditions prescrites. Organisez les barres d’acier pour éviter les extrémités dangereuses et le débordement sur les cheminements. Gardez les matériaux et les engins à une distance des fouilles définie selon les risques et la stabilité du terrain, sans improviser une valeur unique. Retrouvez les critères de choix des matériaux de construction durables.

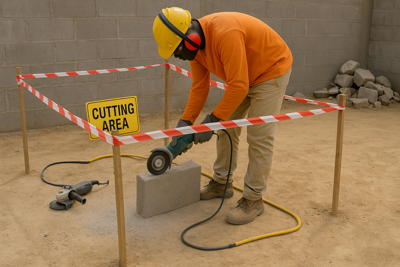

5. Isoler les travaux de découpe et protéger les alimentations
Placez les travaux générant des projections, des poussières ou du bruit hors des circulations. Limitez les accès et utilisez des moyens de captage, des écrans et les protections de machine adaptés. Choisissez les équipements individuels suivant l’opération et la notice : une liste identique de gants, lunettes et masque ne convient pas à toutes les machines.
Faites organiser l’installation électrique provisoire par des personnes compétentes. Les câbles doivent être protégés contre l’écrasement, l’arrachement, l’eau et les risques de trébuchement. Un passage en hauteur peut convenir si le support et le dégagement sont adaptés ; une traversée au sol exige une solution de protection appropriée. Une rallonge courte ne suffit pas à rendre l’installation sûre.
6. Associer signalisation et protections effectives
Identifiez les accès autorisés, les itinéraires, les risques temporaires et les zones interdites. Les consignes doivent être compréhensibles par les équipes, les visiteurs et les chauffeurs. Vérifiez qu’elles restent visibles et cohérentes avec l’état du chantier.

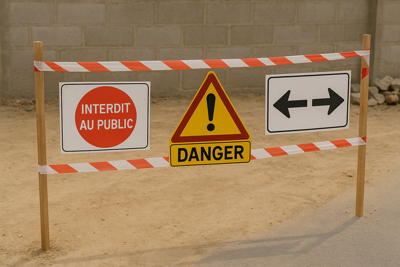

Un panneau ou une rubalise signale une limite ; il ne remplace pas un garde-corps, une protection de trémie ou un dispositif adapté empêchant l’accès à une zone dangereuse. Pour un plancher récemment coulé, l’accès dépend des conditions de résistance et de chargement validées. Consultez les contrôles de sécurité du coffrage et du ferraillage.

7. Maintenir les passages propres et praticables
Évacuez les obstacles au fur et à mesure et prévoyez des contenants adaptés aux déchets. Évitez les matériaux coupants, les clous et les gravats dans les voies de passage. La fréquence de collecte doit empêcher l’accumulation ; elle ne dépend pas seulement d’une règle de fin de journée.

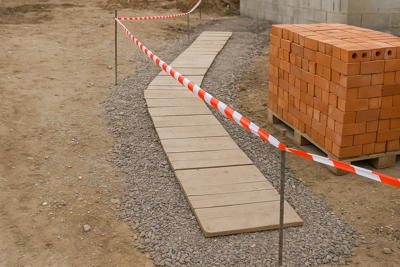

Choisissez des surfaces stables, entretenues et adaptées aux déplacements. Des planches simplement posées ne constituent pas automatiquement un chemin sûr : elles peuvent glisser, basculer ou créer un ressaut. Après une pluie, contrôlez les zones boueuses, les appuis, les flaques et les conditions d’écoulement avant de réutiliser les parcours.

8. Adapter l’éclairage aux déplacements et aux tâches
Une puissance de projecteur exprimée en watts ne démontre pas que l’éclairage est suffisant. Évaluez l’éclairement utile, l’uniformité, les ombres et l’éblouissement selon les circulations et les travaux. Positionnez et fixez les appareils pour qu’ils ne créent pas eux-mêmes un obstacle ou un risque de chute.
Le matériel et ses alimentations doivent convenir aux conditions d’eau, de poussière et de chocs. Prévoyez également les dispositions d’évacuation en cas de panne de l’éclairage normal. Contrôlez le résultat en situation réelle et faites corriger les zones insuffisamment éclairées.

9. Coordonner les équipes et garder les secours accessibles
Expliquez le plan de circulation à l’accueil et lors des changements de phase. Informez les entreprises et les livreurs des zones de travail, des restrictions et des interventions simultanées. Désignez un responsable pour traiter les obstacles et actualiser les consignes.
Maintenez les issues, les itinéraires d’évacuation et les accès des secours libres. Repérez les moyens d’alerte, les équipements de premiers secours et le point de rassemblement prévu pour le site. Un stockage temporaire ou une livraison ne doit pas neutraliser ces accès. Signalez les situations dangereuses et les presque-accidents afin de corriger l’organisation.

10. Contrôler la circulation sur chantier chaque jour
Avant la prise de poste
- Vérifier les cheminements, la séparation des flux et les zones de manœuvre.
- Contrôler les obstacles, l’état du sol, l’éclairage et les protections.
- Confirmer les livraisons et les modifications d’emprise prévues.
Pendant les travaux
- Maintenir les passages et les accès de secours dégagés.
- Corriger les stockages et câbles qui débordent sur les parcours.
- Interrompre une manœuvre si une personne entre dans la zone exposée, puis rétablir les conditions sûres avant la reprise.
En fin de poste
- Ranger les outils et stabiliser les stockages.
- Signaler les anomalies et définir les corrections nécessaires.
- Sécuriser les zones interdites et les accès du site.

Questions fréquentes sur la circulation sur chantier
Que faire si le chantier est trop étroit pour séparer les flux ?
Réexaminez le phasage, les livraisons et les emprises. Lorsque la séparation spatiale est impossible, organisez des créneaux distincts et un contrôle d’accès adapté. Ne laissez pas les piétons traverser librement une zone de manœuvre.
La rubalise suffit-elle à protéger un passage ?
Elle peut matérialiser une limite, mais elle n’arrête pas un véhicule et ne protège pas contre une chute dans le vide. La protection doit correspondre au risque identifié.
Faut-il refaire le plan à chaque changement ?
Actualisez-le dès qu’une modification des travaux, des stockages ou des accès change les parcours ou les risques. Informez les personnes concernées avant son application.
Sources et repères de prévention
Ces ressources présentent des principes de prévention. Leurs prescriptions réglementaires françaises ne sont pas présentées comme automatiquement applicables en Côte d’Ivoire ; les responsables du chantier doivent préciser les règles locales et les mesures adaptées au site.
- INRS : concevoir l’organisation des flux et des circulations.
- OPPBTP : prévenir les heurts entre engins et piétons.
- OPPBTP : actualiser le plan d’installation de chantier.
- OPPBTP : éclairage et installation électrique provisoire.
- OPPBTP : prévenir les chutes de plain-pied.
- OPPBTP : anticiper la logistique du chantier.
Focus Immobat
Définir les accès, les parcours, les stockages et les postes de travail. Limiter les croisements entre les personnes à pied et les engins. Maintenir des cheminements praticables et dégagés. Adapter les protections aux chutes, aux projections et aux risques électriques. Vérifier la visibilité réelle, les ombres et l’éblouissement. Informer les intervenants et organiser les livraisons. Garder les issues et les accès d’intervention disponibles. Corriger les anomalies et mettre à jour le plan à chaque changement utile.Planifier
Séparer
Entretenir
Protéger
Éclairer
Coordonner
Prévoir les secours
Réexaminer
